Hoạch định đầu tư không đơn thuần là xác định cần bỏ ra bao nhiêu vốn. Một kế hoạch đầy đủ phải đồng thời trả lời ba câu hỏi: quy mô đầu tư nên lớn đến đâu, nên triển khai vào thời điểm nào và khoản đầu tư nào cần được ưu tiên trước. Ba quyết định này liên kết với nhau. Quy mô càng lớn thì nhu cầu vốn và mức độ rủi ro càng cao; đầu tư sớm có thể giúp nắm bắt cơ hội nhưng cũng làm vốn bị khóa sớm; còn ưu tiên sai dự án có thể khiến nguồn lực bị chiếm dụng trong khi các nhu cầu cấp thiết hơn chưa được xử lý.
Những yếu tố cần xem xét khi hoạch định đầu tư

Vì vậy, các yếu tố hoạch định đầu tư cần được xem như một hệ thống thay vì các tiêu chí độc lập. Mục tiêu chiến lược xác định lý do đầu tư; dòng tiền và hiệu quả tài chính kiểm tra khả năng tạo giá trị; nguồn vốn giới hạn quy mô có thể thực hiện; rủi ro quyết định biên an toàn; năng lực triển khai ảnh hưởng đến thời điểm; còn mức độ cấp thiết và sự phụ thuộc giữa các khoản đầu tư quyết định thứ tự ưu tiên.

Mục tiêu và nhu cầu thực tế xác lập quy mô đầu tư

Điểm xuất phát của hoạch định đầu tư là xác định khoảng cách giữa trạng thái hiện tại và trạng thái cần đạt, thay vì bắt đầu từ số vốn đang có. Khoản đầu tư chỉ có ý nghĩa khi nó giải quyết một nhu cầu cụ thể như tăng năng lực, giảm chi phí, thay thế tài sản, đáp ứng yêu cầu bắt buộc hoặc tạo năng lực mới.

Cơ chế ảnh hưởng đến quy mô khá trực tiếp. Nếu nhu cầu mục tiêu thấp hơn năng lực mà tài sản mới có thể cung cấp, đầu tư toàn bộ ngay từ đầu dễ tạo ra công suất dư thừa và vốn nhàn rỗi. Ngược lại, đầu tư dưới mức tối thiểu cần thiết có thể khiến dự án không giải quyết được vấn đề ban đầu, dù số vốn bỏ ra thấp hơn.

Một cách tiếp cận hữu ích là tách ba mức:

·         Quy mô tối thiểu đủ để đạt được mục tiêu bắt buộc

·         Quy mô kinh tế tạo hiệu quả tốt nhất theo các giả định hiện tại

·         Quy mô mở rộng dành cho nhu cầu tăng trưởng trong tương lai

Ví dụ, nếu nhu cầu hiện tại tương đương 70 đơn vị công suất và dự báo trung hạn tăng lên 100 đơn vị, việc đầu tư ngay năng lực 150 đơn vị chỉ hợp lý khi lợi ích của việc xây dựng một lần lớn hơn chi phí vốn và rủi ro công suất dư thừa. Nếu nhu cầu còn bất định, phương án 80 đơn vị trước rồi mở rộng sau có thể giảm vốn cam kết ban đầu, dù tổng chi phí của hai giai đoạn có khả năng cao hơn.

Do đó, “đầu tư càng lớn càng tốt” là cách hiểu dễ dẫn đến sai lệch. Quy mô phù hợp phải được suy ra từ nhu cầu, khả năng sử dụng tài sản và giá trị kinh tế của phần công suất bổ sung.

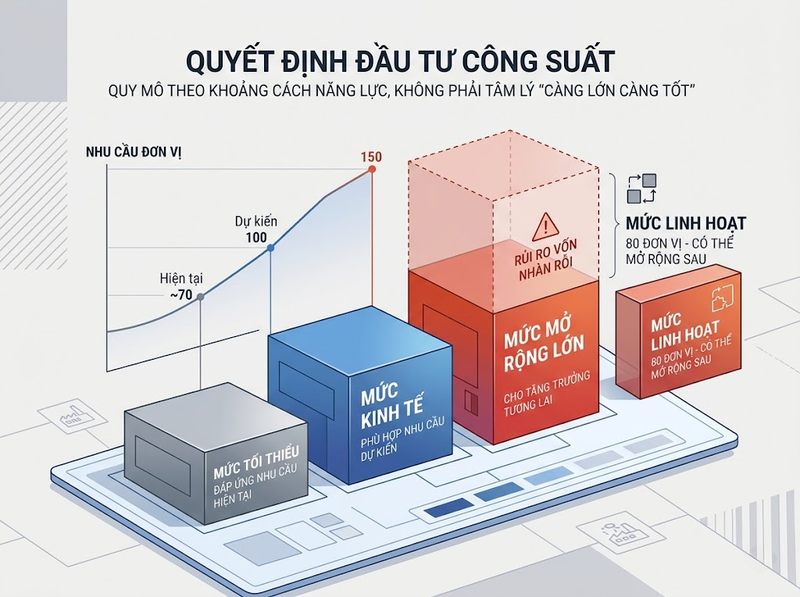

Yếu tố hoạch định đầu tư ảnh hưởng đến quy mô, thời điểm và ưu tiên

Dòng tiền và hiệu quả tài chính xác định giá trị kinh tế

Một khoản đầu tư có thể cần thiết về mặt vận hành nhưng vẫn phải được kiểm tra về khả năng hấp thụ vốn và tạo giá trị. Vì vậy, dự báo dòng tiền là một trong những yếu tố trung tâm của hoạch định.

Phân tích cần nhìn vào toàn bộ dòng tiền liên quan, không chỉ chi phí mua tài sản ban đầu. Vốn đầu tư thường đi kèm chi phí triển khai, vốn lưu động, vận hành, bảo trì, thay thế và chi phí phát sinh trong thời gian đưa tài sản vào sử dụng. Ở chiều ngược lại là doanh thu bổ sung, chi phí tiết kiệm được, giá trị còn lại hoặc các lợi ích kinh tế có thể quy đổi thành dòng tiền.

NPV cho biết khoản đầu tư có tạo thêm giá trị hay không

Giá trị hiện tại thuần, hay NPV, về bản chất là:

NPV = Giá trị hiện tại của dòng tiền vào − Giá trị hiện tại của dòng tiền ra

Nếu NPV lớn hơn 0 khi sử dụng một tỷ lệ chiết khấu phản ánh yêu cầu sinh lời và rủi ro thích hợp, phương án tạo ra giá trị vượt quá mức lợi suất yêu cầu theo các giả định của mô hình.

Chẳng hạn, một phương án cần 10 tỷ đồng vốn ban đầu và tổng giá trị hiện tại của các dòng tiền thuần tương lai được xác định là 11,5 tỷ đồng thì NPV bằng 1,5 tỷ đồng. Tuy nhiên, kết quả này không cố định. Nếu chi phí vốn tăng, dòng tiền bị trì hoãn hoặc lợi ích thực tế thấp hơn dự báo, NPV sẽ giảm.

Đây chính là mối liên hệ giữa hiệu quả tài chính và thời điểm đầu tư: cùng một lượng lợi ích nhưng nhận được muộn hơn thường có giá trị hiện tại thấp hơn.

IRR và thời gian hoàn vốn chỉ nên được sử dụng cùng các chỉ tiêu khác

IRR có thể dùng để so sánh tỷ suất sinh lời nội tại với mức lợi suất yêu cầu. Về nguyên tắc, IRR cần cao hơn mức sinh lời tối thiểu được chấp nhận trước khi phương án được xem là hấp dẫn về mặt tài chính.

Tuy nhiên, IRR không nên trở thành tiêu chí duy nhất. Hai dự án có quy mô khác nhau có thể tạo ra thứ hạng khác nhau khi so sánh bằng IRR và NPV. IRR cũng có thể gây khó diễn giải với một số cấu trúc dòng tiền không thông thường.

Thời gian hoàn vốn lại hữu ích khi đánh giá tốc độ thu hồi vốn và rủi ro thanh khoản, nhưng không phản ánh đầy đủ giá trị thời gian của tiền hoặc những dòng tiền phát sinh sau thời điểm hoàn vốn nếu sử dụng phiên bản đơn giản.

Vì vậy, hoạch định đầu tư nên xem NPV, IRR, thời gian hoàn vốn và nhu cầu vốn như những góc nhìn bổ sung cho nhau, thay vì cố tìm một chỉ số duy nhất thay thế toàn bộ quyết định.

Nguồn vốn và chi phí vốn chi phối khả năng giải ngân

Một dự án có giá trị kinh tế dương chưa chắc có thể triển khai ngay. Khoảng cách giữa “đáng đầu tư” và “có thể đầu tư lúc này” nằm ở khả năng tài trợ.

Nguồn vốn tác động trực tiếp đến cả ba quyết định. Khi vốn sẵn có hạn chế, quy mô có thể phải thu nhỏ hoặc chia giai đoạn. Khi chi phí vốn tăng, một số dự án biên trở nên kém hấp dẫn hơn. Khi khả năng huy động vốn chỉ xuất hiện ở một thời điểm nhất định, lịch đầu tư cũng phải thay đổi.

Điểm quan trọng là không nên đánh giá dự án chỉ bằng lãi suất của một khoản vay cụ thể. Tỷ lệ sinh lời yêu cầu cần phản ánh cấu trúc nguồn vốn và rủi ro tương ứng. Trong phân tích doanh nghiệp, chi phí vốn bình quân gia quyền hoặc một hurdle rate phù hợp thường được sử dụng để tạo ngưỡng đánh giá.

Sự nhất quán của mô hình cũng quan trọng. Nếu dòng tiền được dự báo theo giá danh nghĩa có tính đến lạm phát thì tỷ lệ chiết khấu cũng cần được xây dựng trên cơ sở tương thích. Trộn dòng tiền thực với tỷ lệ chiết khấu danh nghĩa có thể làm sai lệch giá trị hiện tại.

Khả năng tài trợ còn tạo ra một trade-off đáng chú ý: đầu tư một lần thường giúp tránh chi phí lặp lại và có thể tạo quy mô kinh tế, trong khi đầu tư theo giai đoạn giúp giảm lượng vốn phải cam kết ngay. Không có lựa chọn luôn tối ưu; phương án phù hợp phụ thuộc vào chi phí vốn, mức độ chắc chắn của nhu cầu và khả năng mở rộng sau này.

Rủi ro và bất định quyết định biên an toàn

Bản kế hoạch đầu tư không nên được xây dựng trên một kịch bản duy nhất. Dự báo càng dài thì khả năng doanh thu, chi phí, tiến độ, giá đầu vào hoặc điều kiện thị trường khác với giả định ban đầu càng lớn.

Rủi ro ảnh hưởng đến kế hoạch thông qua hai cơ chế. Thứ nhất, nó làm thay đổi phân phối của dòng tiền tương lai. Thứ hai, nó làm tăng giá trị của sự linh hoạt: trì hoãn, chia giai đoạn, mở rộng khi cần hoặc dừng một phần có thể trở nên có giá trị hơn khi mức độ bất định cao.

Phân tích độ nhạy xác định biến nào thực sự quan trọng

Thay vì chỉ hỏi “dự án có sinh lời không?”, cần kiểm tra “kết quả thay đổi bao nhiêu nếu một giả định sai?”.

Một bài kiểm tra có thể xem xét các tình huống minh họa như:

·         Doanh thu hoặc sản lượng thấp hơn giả định 10%

·         Chi phí đầu tư cao hơn dự toán 10–15%

·         Dự án vận hành muộn hơn kế hoạch 6 tháng

·         Chi phí vốn tăng thêm 2 điểm phần trăm

Các mức trên chỉ là kịch bản kiểm tra, không phải ngưỡng chuẩn áp dụng cho mọi dự án. Mục đích là tìm những biến khiến NPV, nhu cầu vốn hoặc thời gian hoàn vốn thay đổi mạnh nhất.

Kịch bản giúp tránh đánh đồng dự báo cơ sở với kết quả chắc chắn

Có thể xây dựng ít nhất kịch bản cơ sở, kịch bản thuận lợi và kịch bản bất lợi. Khi một dự án chỉ đạt yêu cầu trong kịch bản thuận lợi nhưng mất giá trị đáng kể khi một vài giả định xấu đi, quy mô ban đầu nên được xem xét thận trọng hơn.

Một sai lầm khác là xử lý cùng một rủi ro nhiều lần, chẳng hạn vừa giảm mạnh dòng tiền dự kiến vừa tăng tỷ lệ chiết khấu quá mức cho chính rủi ro đó. Cách làm này có thể khiến dự án bị đánh giá quá thấp. Mỗi rủi ro nên được mô hình hóa có chủ đích thông qua dòng tiền, xác suất, kịch bản hoặc tỷ lệ sinh lời yêu cầu phù hợp.

Kết quả của phân tích rủi ro không nhất thiết là “đầu tư” hoặc “không đầu tư”. Nó còn có thể dẫn đến quyết định giảm quy mô, triển khai theo giai đoạn, bổ sung dự phòng hoặc chờ thêm thông tin trước khi cam kết toàn bộ vốn.

Năng lực triển khai và các phụ thuộc quyết định thời điểm

Kế hoạch tài chính có thể cho phép đầu tư ngay nhưng điều đó không có nghĩa dự án đã sẵn sàng để thực hiện. Năng lực triển khai là ràng buộc thực tế thường khiến thời điểm tối ưu trên mô hình khác với thời điểm khả thi.

Các yếu tố cần xem xét gồm nhân sự, năng lực quản lý dự án, thiết kế kỹ thuật, nhà cung cấp, thời gian mua sắm, khả năng tích hợp công nghệ, mặt bằng, phê duyệt cần thiết và năng lực vận hành sau khi tài sản hoàn thành.

Một khoản đầu tư được triển khai quá sớm khi các điều kiện này chưa sẵn sàng có thể tạo ra hai loại chi phí. Vốn đã được giải ngân nhưng tài sản chưa tạo lợi ích; đồng thời tiến độ kéo dài có thể phát sinh thêm chi phí hoặc khiến các giả định kinh tế ban đầu không còn đúng.

Các dự án cũng hiếm khi hoàn toàn độc lập. Một khoản đầu tư có thể chỉ tạo giá trị sau khi một hạng mục nền tảng khác hoàn thành. Trong trường hợp đó, thứ tự triển khai phải dựa vào quan hệ phụ thuộc chứ không chỉ vào tỷ suất sinh lời riêng lẻ.

Phân kỳ đầu tư có thể giải quyết một phần vấn đề. Giai đoạn đầu tạo năng lực thiết yếu, sau đó mở rộng khi nhu cầu và điều kiện triển khai được xác nhận. Đổi lại, chia nhỏ dự án có thể làm mất lợi thế mua sắm theo quy mô, tăng chi phí huy động nhiều lần hoặc trì hoãn lợi ích.

Vì vậy, thời điểm đầu tư nên được xác định tại giao điểm của giá trị kinh tế, nguồn vốn và mức độ sẵn sàng triển khai.

Ưu tiên đầu tư phải kết hợp giá trị, cấp thiết và ràng buộc

Khi nguồn vốn không đủ để thực hiện tất cả cơ hội cùng lúc, hoạch định chuyển từ đánh giá từng dự án sang bài toán phân bổ danh mục.

Xếp hạng chỉ theo IRR hoặc NPV có thể tạo quyết định không phù hợp. Một dự án tuân thủ bắt buộc, thay thế tài sản có nguy cơ ngừng hoạt động hoặc xử lý vấn đề an toàn có thể phải thực hiện trước một dự án tăng trưởng có tỷ suất sinh lời cao hơn. Ngược lại, một dự án hấp dẫn về chiến lược nhưng chưa đủ điều kiện triển khai cũng chưa chắc nên nhận vốn ngay.

Một khung ưu tiên có thể đánh giá đồng thời:

Tiêu chí

Câu hỏi cần trả lời

Ảnh hưởng chính

Phù hợp mục tiêu

Khoản đầu tư giải quyết mục tiêu quan trọng nào?

Mức ưu tiên

Giá trị kinh tế

NPV và lợi ích so với vốn cam kết ra sao?

Quy mô và ưu tiên

Tính cấp thiết

Trì hoãn có gây tổn thất hoặc vi phạm yêu cầu không?

Thời điểm

Rủi ro

Giá trị còn bền vững khi giả định thay đổi không?

Quy mô và ưu tiên

Nhu cầu vốn

Dự án chiếm bao nhiêu nguồn lực so với ngân sách?

Quy mô

Mức độ sẵn sàng

Các điều kiện triển khai đã đủ chưa?

Thời điểm

Quan hệ phụ thuộc

Dự án nào phải hoàn thành trước?

Thứ tự

Nếu cần chấm điểm, tổ chức có thể gán trọng số cho các tiêu chí rồi chuẩn hóa tổng điểm về thang 100. Tuy nhiên, trọng số phải phản ánh mục tiêu và giới hạn cụ thể của kế hoạch; không có một bộ trọng số chuẩn phù hợp cho mọi trường hợp.

Đặc biệt, cần tách các khoản đầu tư bắt buộc khỏi các khoản đầu tư tùy chọn tạo giá trị. Nếu trộn hai nhóm vào một bảng xếp hạng thuần túy theo lợi nhuận, các hạng mục bắt buộc nhưng không trực tiếp tạo doanh thu dễ bị đánh giá thấp.

Sau khi lọc các yêu cầu bắt buộc, phần vốn còn lại có thể được phân bổ theo giá trị kinh tế đã điều chỉnh rủi ro, mức phù hợp chiến lược, khả năng triển khai và tác động của dự án lên toàn bộ danh mục. Đây là bước biến nhiều phân tích riêng lẻ thành một kế hoạch đầu tư thống nhất.

Các yếu tố cần xem xét khi hoạch định đầu tư không hoạt động độc lập. Mục tiêu và nhu cầu xác định khoản đầu tư cần làm gì; dòng tiền và hiệu quả tài chính cho biết nó tạo ra bao nhiêu giá trị; nguồn vốn giới hạn khả năng thực hiện; rủi ro quyết định biên an toàn; năng lực triển khai xác định thời điểm khả thi; còn tính cấp thiết và quan hệ giữa các dự án quyết định thứ tự ưu tiên.

Do đó, một kế hoạch đầu tư tốt không phải kế hoạch có quy mô lớn nhất hay tập hợp các dự án có tỷ suất sinh lời cao nhất. Đó là kế hoạch trong đó quy mô phù hợp với nhu cầu và khả năng tài trợ, thời điểm phù hợp với giá trị kinh tế và mức độ sẵn sàng, còn ưu tiên phản ánh đồng thời giá trị, rủi ro, tính cấp thiết và các ràng buộc của toàn bộ danh mục.
